Docs  /  Solution  /  Construction Base  /  Business Central Erweiterungen

 Projekt


2026/09/10 • 5 Min. Lesedauer
Construction Base erweitert die Business-Central-Standardtabellen Projekt (Job) und Projektaufgabe (Job Task), die MEGABAU-365-Tabelle Job EmployeesMGB sowie die Standard-Projekteinrichtung (Jobs Setup) um baubranchenspezifische Funktionen für Projektkalkulation und Personaleinsatz - insbesondere die Verknüpfung von Projekten mit Fertigungsaufträgen, die Erfassung eines Poliers je Projektaufgabe und die Verwaltung von Partien/Kolonnen im Projektpersonal.

Projekt (Business-Central-Standard) - Projektkarte, Projektübersicht

Die Business-Central-Standardtabelle Job wird um Felder erweitert, die verknüpfte Fertigungsaufträge und Materialverpflichtungen zusammenfassen.

Felder

FeldBeschreibung
Geplante FertigungsaufträgeAnzahl der mit diesem Projekt verknüpften geplanten Fertigungsaufträge.
Fest geplante FertigungsaufträgeAnzahl der mit diesem Projekt verknüpften fest geplanten Fertigungsaufträge.
Freigegebene FertigungsaufträgeAnzahl der mit diesem Projekt verknüpften freigegebenen Fertigungsaufträge.
Beendete FertigungsaufträgeAnzahl der mit diesem Projekt verknüpften beendeten Fertigungsaufträge.
ArtikelpostenAnzahl der für dieses Projekt gebuchten positiven Artikelposten.
MaterialrahmenbestellungenAnzahl der offenen Material-Rahmenbestellungen für dieses Projekt, eingeschränkt auf die Einkaufs-Verantwortungsbereiche des Benutzers.
Benutzer ist PolierZeigt an, dass der aktuelle Benutzer mindestens einer Projektaufgabe dieses Projekts als Polier zugeordnet ist.
Die Standardseiten Projektkarte und Projektübersicht werden entsprechend erweitert:

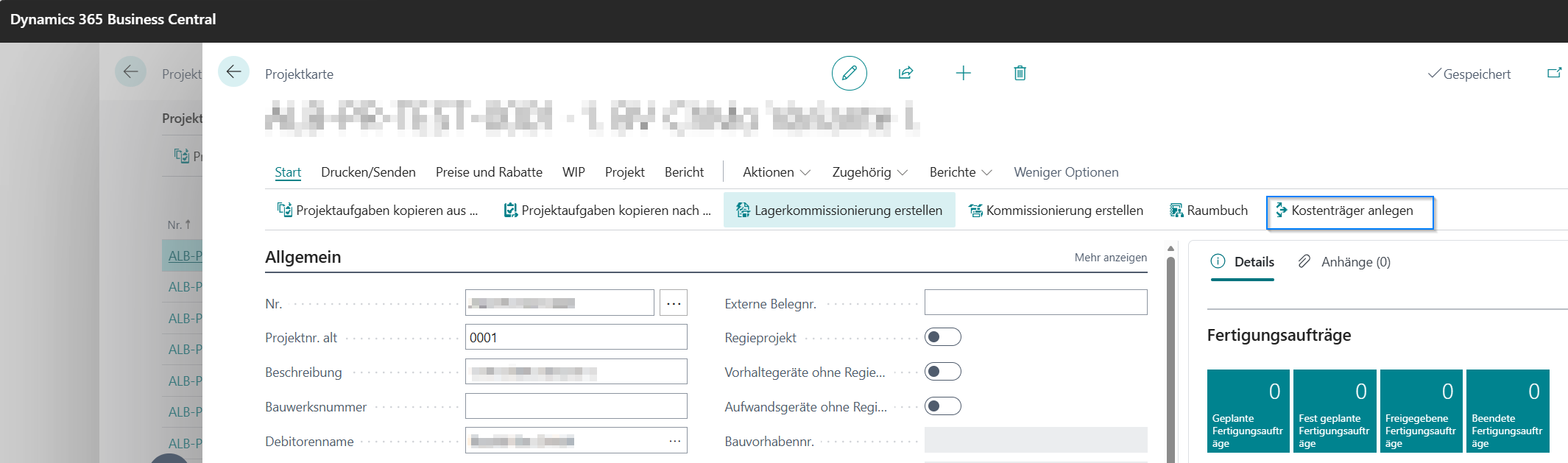

  • Eine neue Factbox Fertigungsaufträge (angezeigt vor der Factbox Verkauf) zeigt die oben genannten Werte mit Drilldown auf die jeweilige Fertigungsauftragsübersicht, siehe Fertigungs-Erweiterungen.
  • Die Aktion Kostenträger anlegen (Projektkarte) legt einen Kostenträger als Vorgabedimensionswert (globale Dimension 2) für das Projekt an. Sie wird nur angezeigt, wenn "Manuelle Vorgabedim. 2 im Projekt" in der CB-Einrichtung aktiviert ist.
  • Die Aktion Geräte pro Baustelle (Projektübersicht) führt den Bericht "Geräte pro Baustelle" gefiltert auf das ausgewählte Projekt aus.
  • Das Feld Mobile App Funktionen (Projektkarte) ermöglicht mobilen Benutzern das Starten einer mobilen Funktion; es ist nur sichtbar, wenn das Profil als Mobiler Client gekennzeichnet ist, siehe Rollencenter. Für dieselben mobilen Profile werden auf der Projektkarte die Feldgruppen "Rechnung und Versand" und "In Ausführung befindlich und Realisierung" ausgeblendet.

Projektaufgabe (Business-Central-Standard)

Die Business-Central-Standardtabelle Job Task wird um ein Feld erweitert, das auf der Projektaufgabenkarte und im Subformular Projektaufgabenzeilen angezeigt wird:
FeldBeschreibung
PolierDer als Polier für diese Projektaufgabe verantwortliche Verkäufer/Einkäufer.

Projektpersonal (MEGABAU 365) - Job EmployeesMGB

Die MEGABAU-365-Tabelle Job EmployeesMGB, die die einem Projekt zugeordneten Ressourcen enthält, wird um die Verwaltung von Partien/Kolonnen erweitert.

Felder

FeldBeschreibung
Partie/KolonneführerRessourcennummer des Partie-/Kolonneführers, für den diese Personalzeile angelegt wurde (wird automatisch gesetzt).
Ressource beinhaltet Partie/KolonneZeigt an, dass die Mitglieder der Partie/Kolonne dieses Führers bereits dem Projekt hinzugefügt wurden.
Startdatum / EnddatumStart- und Enddatum, übernommen aus der Einrichtung der Partien-/Kolonnenmitglieder.
Ist Partie/KolonneführerZeigt an, dass diese Zeile den Partie-/Kolonneführer selbst darstellt.

Wichtig

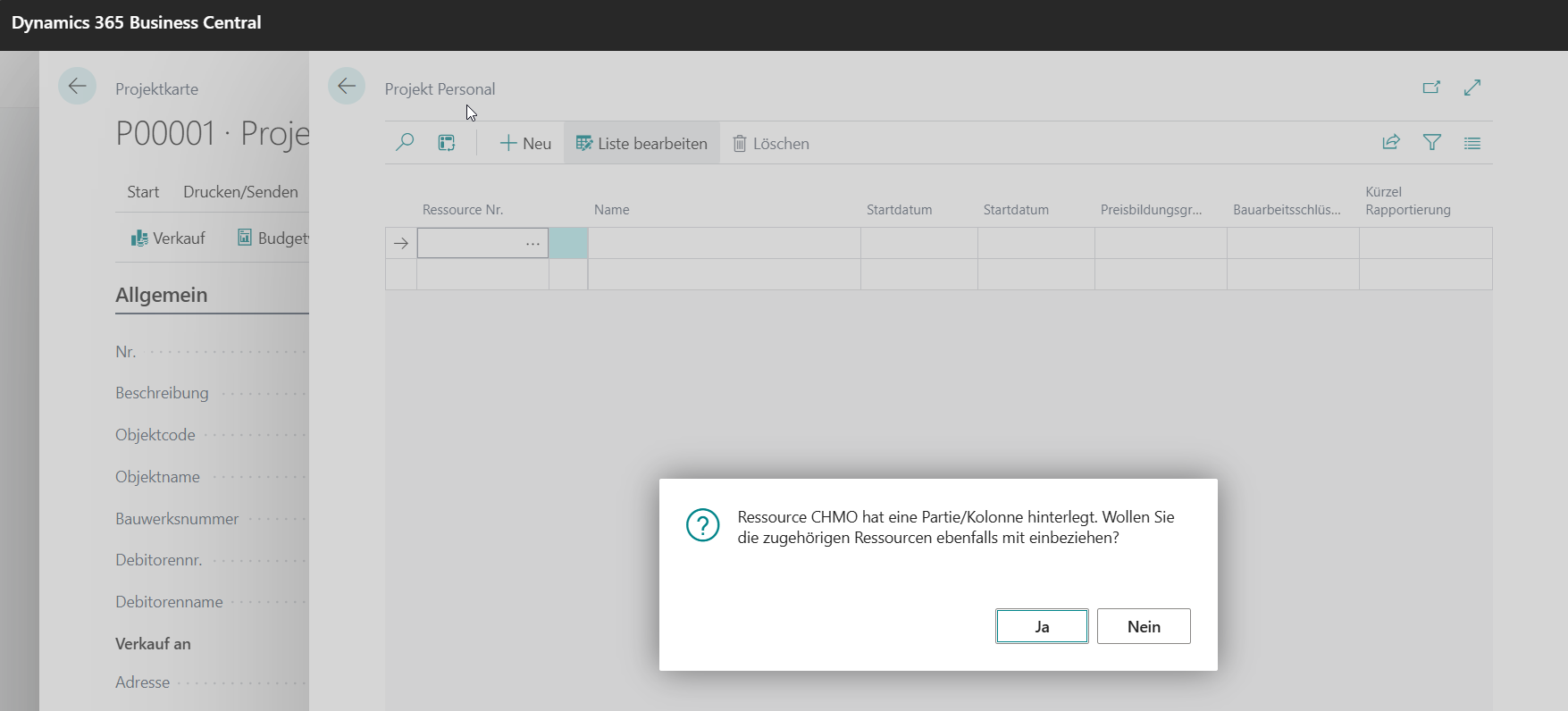

Wird einem Projekt eine Ressource zugewiesen, die als Partie-/Kolonneführer eingerichtet ist, fragt Construction Base, ob die Mitglieder der Partie/Kolonne ebenfalls hinzugefügt werden sollen. Beim Entfernen der Führer-Zeile wird angeboten, auch die Mitglieder zu entfernen. Änderungen an den Mitgliedern einer Partie/Kolonne werden ebenso für alle Projekte angeboten, in denen die Partie/Kolonne bereits verwendet wird.
Auf der Seite Job EmployeesMGB wird die Zeile des Partie-/Kolonneführers fett dargestellt, und die (schreibgeschützten) Spalten Startdatum/Enddatum werden ergänzt.

Projekteinrichtung (Business-Central-Standard) - Jobs Setup

Die Business-Central-Standard-Projekteinrichtung wird um baubranchenspezifische Vorgabewerte erweitert, die in einer neuen Gruppe Projektzeiterfassung sowie im Bereich Allgemein der Einrichtungsseite angezeigt werden.
FeldBeschreibung
Projektzeiterfassung NummernNummernserie für Belege der Projektzeiterfassung.
"Art der Arbeit" aus Projekt verwendenVerwendet die "Art der Arbeit" des Projekts als Vorgabewert für neue Projektzeiterfassungszeilen des entsprechenden Zeilentyps.
"Personal" aus Projekt verwendenVerwendet das dem Projekt zugeordnete Personal als Vorgabewert für neue Projektzeiterfassungszeilen des entsprechenden Zeilentyps.
Rüstzettel Genehmigungstoleranz (Tage)Anzahl Tage, innerhalb derer ein Rüstzettel auch nachträglich noch genehmigt werden kann.
Standard Projektaufgabe anlegenLegt für neue Projekte automatisch eine Standard-Projektaufgabe an.

Projektjournalzeile (Business-Central-Standard) - Job Journal Line

Die Business-Central-Standard-Projektjournalzeile wird um das schreibgeschützte Feld Artikel nicht auf Projekt buchen erweitert, das von Construction Base gesetzt wird, um bestimmte Artikelbuchungen von der Projektkalkulation auszuschließen.

Projektposten (Business-Central-Standard) - Job Ledger Entry

Der Business-Central-Standard-Projektposten wird um zwei Felder erweitert, mit denen Posten - und Teilmengen daraus - für eine Folgeverarbeitung ausgewählt werden können, zum Beispiel für die Rücknahme von auf ein Projekt gebuchtem Material:
FeldBeschreibung
AuswahlMarkiert den Posten als ausgewählt.
AuswahlmengeDie aus diesem Posten ausgewählte Menge. Darf die Menge des Postens nicht überschreiten und setzt voraus, dass der Posten eine Projektnummer besitzt.

Weitere Informationen
